Misura e Componente:  M5C2 Infrastrutture sociali, famiglie, comunità e terzo settore
Intervento:  I2.1 – Investimenti in progetti di rigenerazione urbana, volti a ridurre situazioni di emarginazione e degrado sociale
Ufficio predisposto all’attuazione:  Lavori Pubblici e Traffico, U.O. 5.2 – Edilizia Scolastica e Sportiva
Importo finanziamento PNRR:  5.770.976,00

Descrizione intervento

L’intervento è finalizzato al recupero e al potenziamento della vasta area sportiva denominata “Impianti dell’Acquedotto”, ubicata in Via della Macchia, in località San Marco, lungo la riva sinistra del fiume Serchio. L’area, ricompresa nel parco fluviale, poco fuori il Centro Storico della Città di Lucca, rappresenta un connubio di valori e potenzialità in parte inespressi che il presente intervento cercherà di incorporare in una nuova visione dello sport e dell’ambiente, con l’obiettivo di coniugare l’educazione e la crescita dei giovani con le esigenze sportive delle società, nel rispetto del contesto paesaggistico – ambientale e in osservanza del complesso e diversificato quadro di vincoli e norme che coinvolge tutta la zona di progetto.

Tutta l’area in oggetto del Parco dell’Acquedotto è collocabile all’interno del Parco Fluviale del fiume Serchio, sviluppato lungo le rive dell’omonimo corso d’acqua che scorre a nord della Città di Lucca, oltre ad essere un vero e proprio parco naturale che la città può vantare a poche centinaia di metri fuori le proprie Mura, può essere assunto come vera e propria infrastruttura verde e urbana di aggregazione, sport e relax.

Principale operazione perseguita dal progetto a livello planimetrico è la riorganizzazione di tutta l’area attraverso la separazione delle aree principali: quella pubblica e quella sportiva.

L’area a connotazione sportiva, di oltre 7,8 ettari di estensione, sarà identificata e perimetrata da una recinzione (come previsto dalla normativa CONI di riferimento) e divisa dalla parte a fruizione libera e pubblica-attrezzata, che resta individuata principalmente in corrispondenza del boschetto esistente, contiguo ai campi n. 1 e n. 2. L’area sportiva, disimpegnata da percorsi esclusivi riservati ai soli utenti, ricomprende tutti i manufatti e i campi sportivi esistenti, che subiranno un’attenta riqualificazione e riorganizzazione in conformità alle norme sportive di riferimento.

Data inizio prevista intervento 30/12/2021
Data fine prevista intervento 31/03/2026

ITER DI PROGETTO – cronoprogramma

Fase procedurale

Data Inizio Prevista

Data Fine Prevista

Data Inizio Effettiva

Data Fine Effettiva

STUDIO DI FATTIBILITÀ

05/04/2021

31/08/2021

05/04/2021

15/09/2022

PFTE RAFFORZATO

11/10/2022

10/12/2022

11/10/2022

23/12/2022

CONFERENZA DEI SERVIZI DECISORIA

11/10/2022

13/12/2022

11/10/2022 12/12/2022

PREDISPOSIZIONE CAPITOLATO E BANDO DI GARA

05/04/2021 27/12/2022

05/04/2021

27/12/2022

PUBBLICAZIONE BANDO DI GARA 28/12/2022 10/11/2023 28/12/2022 10/11/2023
AGGIUDICAZIONE

22/03/2023

18/12/2023

09/02/2023

18/12/2023

STIPULA CONTRATTO

03/07/2023

30/03/2024

21/04/2023

19/02/2024

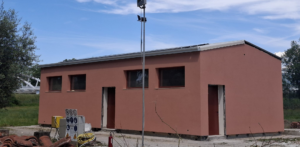

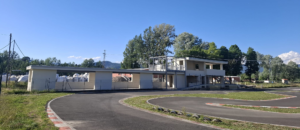

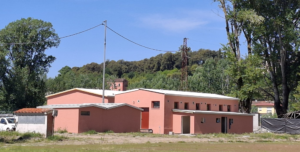

ESECUZIONE LAVORI 02/01/2024 27/02/2026 30/12/2023
COLLAUDO

02/03/2026

31/03/2026

Pagina aggiornata il 31/03/2025

Quanto sono chiare le informazioni su questa pagina?

Grazie, il tuo parere ci aiuterà a migliorare il servizio!

Quali sono stati gli aspetti che hai preferito? 1/2

Dove hai incontrato le maggiori difficoltà?1/2

Vuoi aggiungere altri dettagli? 2/2

Inserire massimo 200 caratteri
